Моніторинг відновлення: як відбудовують ЦНАП Баштанської міської громади? / Monitoring the Restoration: How is the CPAS of the Bashtanka Urban Community Being Reconstructed?

0

Відновлення доступу мешканців Баштанської міської громади до державних адміністративних послуг є важливим кроком. На сьогоднішній день відомо, що для будівництва нової модульної будівлі ЦНАПу громада отримала фінансову підтримку, а саме субвенцію з державного бюджету у сумі 833 679,97 грн.

У межах проєкту команда ГО «Проти Корупції» здійснила моніторинговий виїзд та зафіксувала на якому етапі знаходиться нове будівництво будівлі.

 На якому етапі знаходиться будівництво ЦНАПу?

Важливо відзначити, що будівля знаходиться в зручному розміщені міста Баштанка. Також продумана система безпеки, адже поруч біля модульного Цнапу знаходиться пошкоджений будинок культури, де також проводиться відновлення і першим етапом є побудова загального укриття. Воно знаходиться на зручній відстані 50 м від будівлі ЦНАПу.

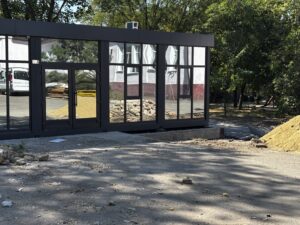

Можна відмітити, що будівництво ЦНАПу іде під контролем місцевої влади. В свою чергу це дає результат виконання планових робіт. Під час моніторингового виїзду команда зафіксувала, що нове будівництво ЦНАПу з використанням готових роздільних блок-контейнерів було виконано на 35%. В особистих контактах спілкування на кінець місяця представники Баштанської міської влади нам повідомили, що в приміщенні відбуваються оздоблюючі роботи.

Додаткове обстеження реалізації заходів з відбудови ЦНАПу заплановано на серпень 2024 року.

Як відновлюють будинок культури?

Додатково оглянули як відбувається відновлення будинку культури, що мав значні пошкодження покрівлі та вікон. Отож, відновлення будівлі знаходиться на завершальному етапі. На момент моніторингового виїзду було зафіксовано 80% виконання відновлювальних робіт.

Додатково підкреслимо, що укриття, що знаходиться поруч, облаштоване повністю. Там є майстерня гончарства, туалет, зона відпочинку. Проте, пороги у приміщенні та спуск до укриття не є зручними для маломобільних осіб та людей з інвалідністю.

Відбудова та відновлення має відбуватися з інклюзивним підходом, тобто з урахуванням потреб маломобільних осіб, людей з інвалідністю. Маємо надію, що надію, що підрядники та замовники таких процесів будуть враховувати ці важливі моменти.

Цей матеріал підготовлено в рамках проєкту «Відновлення з прозорістю: громадський контроль за відбудовою соціальної інфраструктури Баштанщини», що реалізується в межах субгрантингового компоненту проєкту «Контроль витрат на відновлення», який реалізується за підтримки Європейського Союзу. Зміст цієї публікації є виключною відповідальністю «Проти Корупції» і жодним чином не відображає точку зору Європейського Союзу. Проєкт «Контроль витрат на відновлення» впроваджують Центр економічної стратегії, Інститут економічних досліджень та політичних консультацій та ГО «Технології прогресу».

Monitoring the Restoration: How is the CPAS of the Bashtanka Urban Community Being Reconstructed?

The restoration of access for residents of the Bashtanka urban community to government administrative services is an important step. As of today, it is known that financial support has been received for the construction of a new modular Centers for the Provision of Administrative Services (CPAS) building, specifically a subsidy from the state budget amounting to 833,679.97 UAH.

As part of the project, the team from the NGO «Against Corruption» conducted a monitoring visit to assess the current stage of the new building’s construction.

What stage is the CPAS construction at?

It is important to note that the building is conveniently located in the city of Bashtanka. There is also a well-thought-out security system, as there is a damaged cultural center nearby, where restoration is also underway, with the first stage being the construction of a general shelter. This shelter is conveniently located 50 meters from the CPAS building.

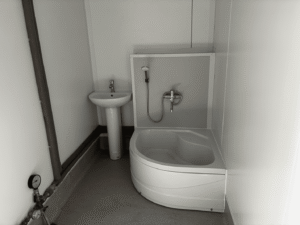

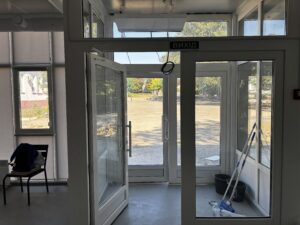

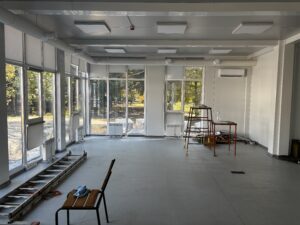

It can be noted that the construction of the CPAS is under the supervision of local authorities, which leads to the successful execution of planned work. During the monitoring visit, the team recorded that the new CPAS construction, using prefabricated block containers, was 35% complete. In personal communications by the end of the month, representatives of the Bashtanka city authorities informed us that finishing work was taking place in the premises.

An additional assessment of the CPAS restoration measures is scheduled for August 2024.

How is the cultural center being restored?

Additionally, we examined the restoration of the cultural center, which had significant damage to its roof and windows. The restoration of the building is now in the final stages. At the time of the monitoring visit, 80% of the restoration work had been completed.

We would also like to emphasize that the shelter nearby is fully equipped. It includes a pottery workshop, restroom, and a relaxation area. However, the thresholds in the premises and the descent to the shelter are not convenient for people with reduced mobility and disabilities.

Restoration and reconstruction should be carried out with an inclusive approach, taking into account the needs of people with reduced mobility and disabilities. We hope that the contractors and clients of such processes will consider these important points.

This material was prepared as part of the project «Recovery with Transparency: Public Control of the Reconstruction of Social Infrastructure in Bashtanka», implemented within the sub-granting component of the «Reconstruction Cost Control» project, which is supported by the European Union. The content of this publication is the sole responsibility of «Against Corruption» and in no way reflects the views of the European Union. The «Reconstruction Cost Control» project is implemented by the Center for Economic Strategy, the Institute for Economic Research and Policy Consulting, and the NGO «Technologies of Progress.»
